“ลูกค้าขอ ISO 3834-2 เราต้องทำตามหรือไม่”
คำถามนี้เกิดขึ้นบ่อยในโรงงานที่รับงานเชื่อม และมักได้รับคำตอบที่เร็วเกินไป บางแห่งตอบว่า “ต้องทำ เพราะ -2 สูงที่สุด” บางแห่งตอบว่า “ไม่จำเป็น งานไม่ได้ยากขนาดนั้น” และบางแห่งตอบรับไปก่อน แล้วค่อยพบในภายหลังว่าต้นทุนของการควบคุม เอกสาร qualification หรือ dossier สูงกว่าที่คิดไว้มาก
คำตอบที่ถูกต้องเริ่มจากการแยกสองเรื่องออกจากกัน
เรื่องแรกคือ ลูกค้าหรือข้อกำหนดสัญญาเรียกร้องอะไร
เรื่องที่สองคือ ความเสี่ยงทางเทคนิคของงานเรียกร้องอะไร
บางครั้งสองเรื่องนี้ตรงกันพอดี แต่บางครั้งไม่ตรงกันเลย
ลูกค้าอาจกำหนด ISO 3834-2 สำหรับงานที่ผลิตซ้ำและมีความเสี่ยงไม่สูงมาก เพราะเขาต้องการใช้ข้อกำหนดเดียวกับ supplier ทุกแห่งเพื่อลดภาระการประเมิน หรืออาจกำหนดเพียง ISO 3834-4 สำหรับงานที่ความล้มเหลวมีผลร้ายแรง เพราะเอกสาร tender ถูกคัดลอกจากโครงการเดิมโดยไม่ได้ทบทวนบริบทของงาน
หน้าที่ของโรงงานที่เป็นมืออาชีพจึงไม่ใช่รับทุก requirement โดยไม่คิด และไม่ใช่โต้แย้งทุก requirement เพื่อลดต้นทุน แต่คือการทำให้ requirement, ความเสี่ยง และ control ที่จะใช้สอดคล้องกันก่อนเกิด commitment
มาตรฐานเองก็มีเกณฑ์การเลือกอยู่แล้ว
ก่อนจะเข้าสู่กรอบคำถามในบทนี้ มีเรื่องหนึ่งที่ควรรู้ไว้ก่อน ISO 3834 ไม่ได้ปล่อยให้โรงงานเดาเองทั้งหมดว่าควรใช้ระดับใด ISO 3834-1 ทำหน้าที่เป็นส่วนที่อธิบายเกณฑ์สำหรับการเลือกระดับที่เหมาะสม โดยให้พิจารณาปัจจัยอย่างขอบเขตและลักษณะของผลิตภัณฑ์ ความยากของงาน ช่วงของวัสดุที่ใช้ และผลของความล้มเหลว
กรอบสี่คำถามในบทนี้จึงไม่ใช่ของที่คิดขึ้นมาแทนมาตรฐาน แต่เป็นการแปลเกณฑ์เหล่านั้นให้อยู่ในรูปที่ทีมงานในโรงงานใช้ถกกันได้จริงในห้องประชุม ก่อนที่ใครจะเซ็นรับ order
ประโยชน์ของการรู้ว่าเกณฑ์อยู่ที่ใดคือ เมื่อโรงงานต้องอธิบายเหตุผลของการเลือกระดับต่อลูกค้าหรือต่อผู้ตรวจประเมิน โรงงานสามารถชี้ไปที่ฐานอ้างอิงได้ ไม่ใช่เพียงบอกว่า เราพิจารณาแล้วเห็นว่าเหมาะสม
ระดับของ ISO 3834 ไม่ใช่ลำดับความเก่ง
ISO 3834-2, ISO 3834-3 และ ISO 3834-4 เป็นระดับของข้อกำหนดด้านคุณภาพสำหรับงานเชื่อม ไม่ใช่ตารางจัดอันดับว่าโรงงานใด “เก่งกว่า” โดยอัตโนมัติ
-
ISO 3834-2 เป็นระดับข้อกำหนดอย่างครอบคลุม เหมาะกับงานที่ต้องการการควบคุมและหลักฐานในวงกว้าง เนื่องจากความซับซ้อน ความสำคัญ หรือผลกระทบของความล้มเหลว
-
ISO 3834-3 เป็นระดับข้อกำหนดมาตรฐาน เหมาะกับงานที่ยังต้องมีระบบควบคุมอย่างเป็นรูปธรรม แต่ลักษณะงานและความเสี่ยงอาจไม่จำเป็นต้องใช้ข้อกำหนดครบถ้วนเท่าระดับ -2
-
ISO 3834-4 เป็นระดับข้อกำหนดพื้นฐาน เหมาะกับงานที่ลักษณะผลิตภัณฑ์ กระบวนการ และความเสี่ยงทำให้การควบคุมระดับสูงกว่านั้นไม่จำเป็น
คำว่า “เหมาะ” สำคัญกว่าคำว่า “สูง”
โรงงานที่ได้รับการประเมินตาม ISO 3834-2 ไม่ได้หมายความว่าจะเหมาะกับทุกงานมากกว่าโรงงานที่ใช้ ISO 3834-3 เสมอไป และโรงงานที่ใช้ ISO 3834-4 ไม่ได้หมายความว่าไม่ใส่ใจคุณภาพ หากงานของเขาอยู่ในขอบเขตที่การควบคุมระดับพื้นฐานเพียงพอจริง
ในทางตรงกันข้าม หากโรงงานประกาศใช้ระดับ -2 แต่ WPS ไม่ได้ถูกใช้จริง การทบทวน contract เป็นเพียงลายเซ็น และ traceability มีอยู่เฉพาะในแฟ้มที่เตรียมให้ auditor ดู ระดับที่สูงขึ้นก็ไม่ได้เพิ่มความปลอดภัยหรือความน่าเชื่อถือของผลิตภัณฑ์
ระบบที่ดีไม่ใช่ระบบที่หนักที่สุด แต่คือระบบที่ควบคุมความเสี่ยงสำคัญได้จริงและทำซ้ำได้ทุกครั้ง
อย่าเริ่มเลือกจากหมายเลข ให้เริ่มจากความเสี่ยงของรอยเชื่อม

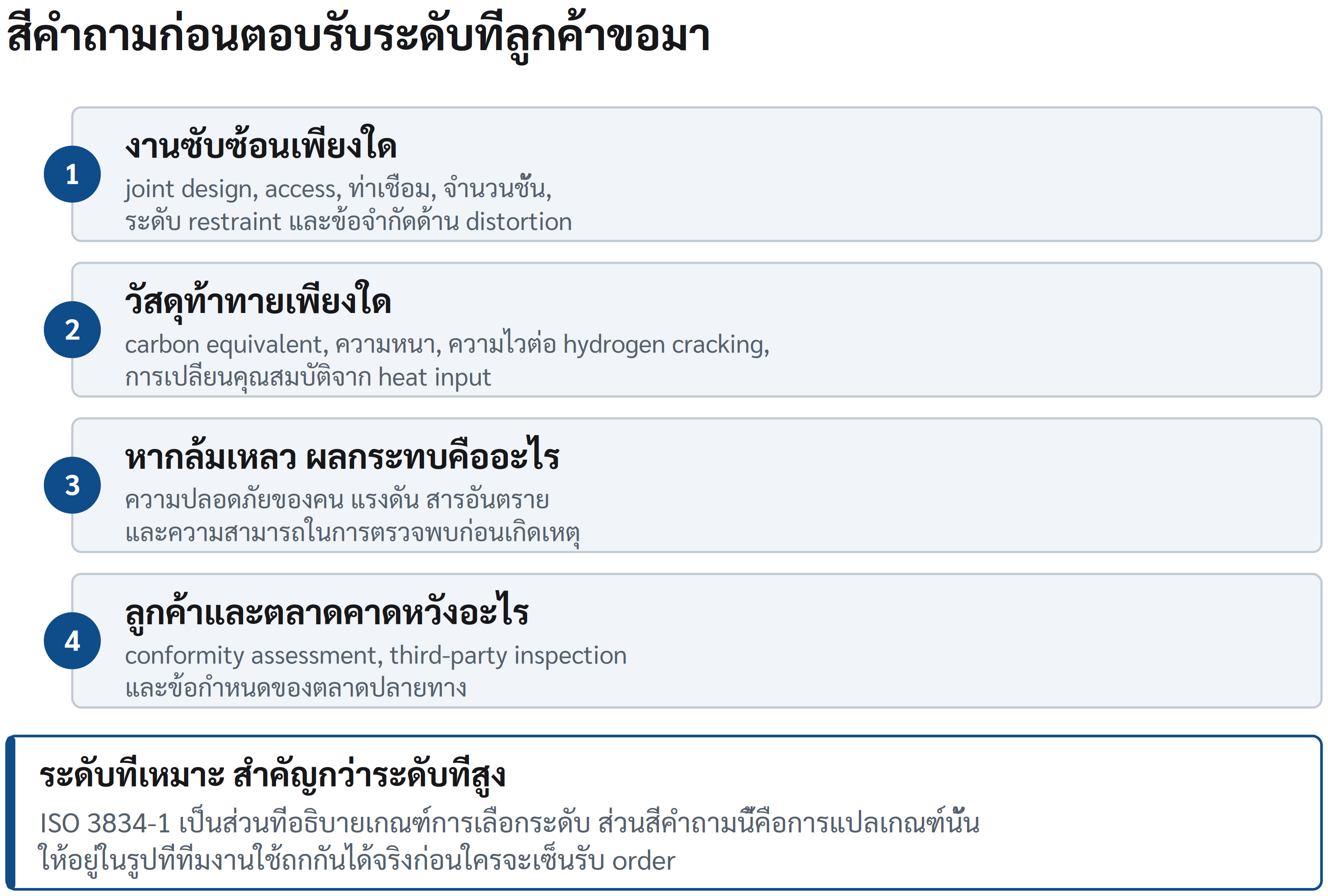

แผนภาพ 2.1 สี่คำถามก่อนตอบรับระดับที่ลูกค้าขอมา
ISO 3834 ไม่ได้ให้สูตรว่า “ถ้าเป็นงานชนิดนี้ ต้องใช้ -2 เสมอ” เพราะบริบทของงานเชื่อมแตกต่างกันมาก โรงงานจึงต้องวิเคราะห์ความเสี่ยงก่อน แล้วจึงออกแบบระดับของ control และหลักฐานให้เหมาะสม
ISO 3834-1 ข้อ 5 ยังวางกติกาไว้อีกข้อหนึ่ง ผู้ผลิตที่แสดงความสอดคล้องกับระดับหนึ่งได้ ถือว่าสอดคล้องกับระดับที่ต่ำกว่าทั้งหมดโดยไม่ต้องแสดงซ้ำ โรงงานที่ทำได้ตาม ISO 3834-2 จึงครอบคลุม ISO 3834-3 และ ISO 3834-4 ไปด้วย
คำถามหลักมีอยู่สี่กลุ่ม
1. งานซับซ้อนเพียงใด
ความซับซ้อนไม่ได้หมายถึงขนาดของชิ้นงานเท่านั้น งานชิ้นเล็กอาจมีความเสี่ยงสูงกว่างานโครงสร้างขนาดใหญ่ หากมี joint design ที่เข้าถึงยาก tolerance แคบ มีหลายตำแหน่งเชื่อม มีการเชื่อมหลายชั้น มีการยึดรั้งสูง หรือมีข้อจำกัดด้าน distortion ที่เข้มงวด
ลองพิจารณาคำถามต่อไปนี้
-
รอยต่อเป็นแบบมาตรฐานที่โรงงานทำซ้ำอยู่แล้ว หรือเป็นรอยต่อพิเศษที่มี access จำกัด
-
การเชื่อมทำในท่าที่ควบคุมยากหรือไม่
-
มีหลายกระบวนการเชื่อม หลายชั้นเชื่อม หรือมีการเชื่อมซ่อมในพื้นที่จำกัดหรือไม่
-
งานต้องควบคุม distortion อย่างเข้มงวดหรือไม่
-
มี PWHT, buttering, cladding, hardfacing หรือกระบวนการพิเศษอื่นหรือไม่
-
งานต้องทำที่หน้างานซึ่งสภาพแวดล้อมควบคุมยากหรือไม่
-
งานเป็นงานชิ้นเดียวหรือจำนวนน้อย ซึ่งไม่มีโอกาสแก้ปัญหาจากการเรียนรู้ในล็อตถัดไปหรือไม่
ยิ่งความซับซ้อนเพิ่มขึ้น ความเสี่ยงที่ control แบบพื้นฐานจะมองไม่เห็นปัญหาสำคัญก็ยิ่งสูงขึ้น
2. วัสดุและพฤติกรรมทางโลหะวิทยาท้าทายเพียงใด
วัสดุไม่ใช่เพียงช่องหนึ่งใน material certificate วัสดุเป็นตัวกำหนดว่าการเชื่อมต้องระวังอะไร
เหล็กคาร์บอนที่มีความหนาไม่มากและใช้ในงานทั่วไป อาจมีความเสี่ยงด้านโลหะวิทยาน้อยกว่างานเหล็กกำลังสูง เหล็กที่มี carbon equivalent สูง เหล็กอุณหภูมิต่ำ stainless steel duplex, aluminium alloy, nickel alloy หรือชิ้นงานต่างชนิดวัสดุ
เมื่อวัสดุมีความไวต่อ hydrogen cracking, lamellar tearing, loss of toughness, hot cracking, sensitisation, phase imbalance หรือการเปลี่ยนคุณสมบัติจาก heat input คำถามเรื่อง WPS, consumable, preheat, interpass temperature, heat input, sequence และการบันทึกข้อมูล จะไม่ใช่เพียงข้อกำหนดในเอกสารอีกต่อไป แต่เป็นแนวป้องกันความล้มเหลวของผลิตภัณฑ์
จุดสำคัญคืออย่าประเมินวัสดุจากชื่อเกรดเพียงอย่างเดียว
เหล็กเกรดเดียวกันอาจมีความเสี่ยงต่างกันได้ตามความหนา ระดับ restraint อุณหภูมิแวดล้อม joint design, hydrogen control และสภาวะใช้งานจริง วัสดุที่ “เราเคยเชื่อมได้” จึงไม่ได้แปลว่าโรงงานพร้อมสำหรับทุก configuration ของวัสดุนั้น
3. หากรอยเชื่อมล้มเหลว ผลกระทบคืออะไร
คำถามนี้เปลี่ยนทุกอย่าง เพราะ defect ที่มีขนาดเท่ากันอาจมีความหมายไม่เท่ากันในคนละผลิตภัณฑ์
รอยเชื่อมบน rack หรือ frame ภายในโรงงานอาจทำให้ต้องหยุดใช้งานและซ่อม แต่รอยเชื่อมบนโครงสร้างที่อยู่เหนือคน บน pressure-containing component, lifting attachment, rotating equipment, piping ที่มีสารอันตราย หรือชิ้นส่วนที่ทำงานในอุณหภูมิต่ำ อาจนำไปสู่การบาดเจ็บ เหตุสิ่งแวดล้อม ความเสียหายต่อทรัพย์สิน หรือการหยุดเดินระบบที่มีต้นทุนสูงมาก
ให้ถามตรง ๆ ว่า
-
ความล้มเหลวอาจกระทบชีวิตหรือความปลอดภัยของคนหรือไม่
-
มีความเสี่ยงต่อแรงดัน สารไวไฟ สารพิษ หรือสิ่งแวดล้อมหรือไม่
-
หากเกิด failure จะตรวจพบก่อนเกิดเหตุหรือไม่
-
สามารถซ่อมได้ง่ายหรืออยู่ในตำแหน่งที่เข้าถึงยาก
-
ความเสียหายจะจำกัดอยู่กับชิ้นงานหนึ่งชิ้น หรือส่งผลต่อระบบทั้งระบบ
-
งานนี้มีหน้าที่รับแรงแบบ static, cyclic, impact หรือรับอุณหภูมิที่ท้าทายหรือไม่
-
ลูกค้าหรือผู้ใช้งานสามารถยอมรับ downtime, replacement และการตรวจซ่อมภายหลังได้เพียงใด
ความรุนแรงของผลกระทบไม่ได้ถูกกำหนดโดยหน้าตาของรอยเชื่อม แต่กำหนดโดยหน้าที่ของรอยเชื่อมนั้นในผลิตภัณฑ์และระบบที่มันอยู่
4. ลูกค้า หน่วยงานกำกับ และตลาดคาดหวังอะไร
แม้งานสองชิ้นจะมีความเสี่ยงทางเทคนิคคล้ายกัน แต่บริบทเชิงพาณิชย์และกฎระเบียบอาจต่างกันอย่างมาก
ลูกค้าบางรายซื้อชิ้นส่วนเพื่อใช้งานภายในโรงงานของตนและควบคุมการตรวจรับเองทั้งหมด ลูกค้าบางรายนำผลิตภัณฑ์ไปประกอบเป็นสินค้าที่ต้องมี conformity assessment ก่อนเข้าสู่ตลาด บางโครงการมี third-party inspection, purchaser specification หรือ regulatory requirement ที่ระบุ traceability, NDT, qualification และ dossier ไว้ชัดเจน
ความคาดหวังเหล่านี้เป็นส่วนหนึ่งของ commitment ไม่ใช่ “เอกสารพิเศษ” ที่เพิ่มเข้ามาตอนท้าย
โรงงานจึงต้องรู้ตั้งแต่ก่อนเสนอราคาว่า ลูกค้าคาดหวังเพียงผลิตภัณฑ์ที่ผ่านการตรวจรับ หรือคาดหวัง evidence chain ระดับใด ต้องส่งมอบอะไร ใครอนุมัติ hold point และหากเกิด deviation ใครเป็นผู้มีอำนาจยอมรับหรือสั่งแก้ไข
แผนที่ความเสี่ยงสู่ระดับการควบคุม
ตารางต่อไปนี้ไม่ใช่กฎตายตัว และไม่ได้แทน product code หรือดุลยพินิจของ welding coordinator แต่ใช้เป็นกรอบสนทนาแรกระหว่างฝ่ายขาย วิศวกรรม ผลิต และคุณภาพ
| ลักษณะงาน | ตัวอย่างสัญญาณความเสี่ยง | แนวโน้มของระดับ control |
|---|---|---|
| งานเรียบง่าย ทำซ้ำ วัสดุและรอยต่อคุ้นเคย ผลกระทบจากความล้มเหลวจำกัด | วัสดุทั่วไป ความหนาและ joint design ไม่ซับซ้อน ซ่อมได้ง่าย ไม่มีข้อกำหนดพิเศษด้าน dossier | ระดับพื้นฐานอาจเพียงพอ หาก product requirement ไม่เรียกร้องสูงกว่า |
| งานทั่วไปที่ยังต้องควบคุมอย่างสม่ำเสมอ | มีหลายรอยต่อ หลายช่าง หลายกะ หรือมีลูกค้าต้องการ qualification, inspection และการติดตามข้อมูลอย่างชัดเจน | ต้องมีระบบมาตรฐานที่เชื่อม planning, qualification, inspection และ record เข้าด้วยกัน |
| งานซับซ้อนหรือมีผลกระทบสูง | วัสดุท้าทาย หนามากหรือ restraint สูง มี fatigue, pressure, low temperature, PWHT, NDT หลายวิธี หรืองานเข้าถึงยาก | ต้องใช้ control และหลักฐานอย่างครอบคลุม พร้อมการทบทวนทางเทคนิคที่เข้มขึ้น |
| งานที่ข้อกำหนดหรือผลกระทบสูงมาก | มี regulatory requirement, purchaser hold point, third-party inspection, full traceability หรือความเสียหายอาจร้ายแรง | ต้องออกแบบ control ตาม product code และ contract อย่างละเอียด ซึ่งโดยทั่วไปต้องการ capability ระดับสูงและหลักฐานที่เชื่อมโยงได้ |
คำว่า “แนวโน้ม” ในตารางมีความสำคัญมาก เพราะความเสี่ยงไม่ได้เพิ่มขึ้นทีละระดับอย่างเป็นเส้นตรง งานส่วนใหญ่มีปัจจัยผสมกัน
งานผลิตซ้ำอาจอยู่ในระดับความเสี่ยงสูงได้ หากเป็นชิ้นส่วนที่ทำงานภายใต้ cyclic loading และการซ่อมภายหลังทำได้ยาก ขณะที่งานชิ้นเดียวขนาดใหญ่ก็อาจอยู่ในระดับความเสี่ยงปานกลางได้ หากวัสดุ รอยต่อ สภาวะใช้งาน และผลกระทบจากความล้มเหลวอยู่ในขอบเขตที่ควบคุมได้
ดังนั้นอย่าถามเพียงว่า “งานนี้เป็นงานอะไร” แต่ให้ถามว่า “รอยเชื่อมนี้ทำหน้าที่อะไร และถ้าเราควบคุมพลาด จะเกิดอะไรขึ้น”
เมื่อ tender กำหนดสูงกว่าความเสี่ยงจริง
สมมติผู้ผลิตชิ้นส่วนที่เชื่อมด้วยเหล็กคาร์บอนทั่วไป รับงานผลิตฐานรองอุปกรณ์จำนวนมาก ลักษณะรอยต่อเป็นมาตรฐาน ทำซ้ำได้ ใช้ในสภาพไม่วิกฤต และลูกค้าระบุ ISO 3834-2 พร้อม traceability รายชิ้นและ NDT ในสัดส่วนสูง
เป็นไปได้ว่าลูกค้ามีเหตุผลที่โรงงานยังไม่เห็น เช่น ชิ้นส่วนถูกนำไปประกอบในระบบที่สำคัญกว่าที่ระบุใน drawing หรือความเสียหายจากการหยุดเดินเครื่องมีต้นทุนสูงมาก แต่ก็เป็นไปได้เช่นกันว่า requirement ถูกนำมาจากมาตรฐานจัดซื้อกลาง โดยไม่ได้สะท้อนความเสี่ยงของงานนี้โดยเฉพาะ
การตอบกลับอย่างมืออาชีพไม่ใช่พูดว่า “ข้อกำหนดสูงเกินไป” แล้วขอให้ลูกค้าลดทันที แต่คือการขอให้ลูกค้าช่วยยืนยันฐานคิดของ requirement
ตัวอย่างคำถามที่ควรถามคือ
-
ผลิตภัณฑ์นี้อยู่ภายใต้ product code, regulatory requirement หรือ purchaser specification ใดเพิ่มเติมหรือไม่
-
รอยเชื่อมมีหน้าที่รับแรง สภาวะใช้งาน หรือ consequence of failure ที่ไม่ได้ระบุในเอกสาร tender หรือไม่
-
ISO 3834-2 เป็นข้อบังคับของโครงการ หรือเป็นเกณฑ์ qualification ของ supplier โดยรวม
-
ต้องการ traceability ในระดับ material heat, batch, component หรือ weld ID
-
NDT ที่ระบุเป็นข้อกำหนดตาม design หรือเป็นเกณฑ์ตรวจรับทั่วไป
-
เอกสารใดต้องส่งพร้อมผลิตภัณฑ์ และเอกสารใดต้องมีไว้สำหรับการทวนสอบเท่านั้น
-
ลูกค้ายอมรับแนวทาง alternative control ที่ให้ระดับความเชื่อมั่นเทียบเท่าหรือไม่
คำถามเหล่านี้ไม่ได้มีเป้าหมายเพื่อหลีกเลี่ยง requirement แต่ช่วยให้ทุกฝ่ายเห็นต้นทุนและคุณค่าของ control แต่ละอย่างชัดขึ้น หากลูกค้ายืนยัน requirement หลังจากอธิบายบริบทแล้ว โรงงานต้องตัดสินใจด้วยข้อมูลจริง: ลงทุนเพิ่ม capability, ใช้ผู้รับจ้างช่วงที่ควบคุมได้, ปรับราคาและกำหนดส่งมอบ หรือไม่รับงาน
สิ่งที่ไม่ควรทำคือเสนอราคาต่ำบนสมมติฐานว่าควบคุมระดับพื้นฐาน แล้วหวังจะแก้เอกสารภายหลังให้ดูเหมือนระดับ -2
เมื่อ tender กำหนดต่ำกว่าความเสี่ยงจริง
กรณีที่อันตรายกว่า คือ requirement ในเอกสารดูเบาเกินไปเมื่อเทียบกับสิ่งที่รอยเชื่อมต้องรับผิดชอบ
ตัวอย่างเช่น ลูกค้าระบุเพียงให้ใช้ช่างเชื่อม qualified และตรวจด้วยสายตา แต่ชิ้นงานต้องทำงานภายใต้แรงสลับ อยู่ในพื้นที่ที่ตรวจซ่อมยาก หรือใช้วัสดุที่ต้องควบคุม hydrogen และ heat input อย่างใกล้ชิด
โรงงานที่เห็นความเสี่ยงแล้วทำตามตัวอักษรใน tender เพียงอย่างเดียว อาจปกป้องตนเองในทางเอกสารได้ไม่เต็มที่ และที่สำคัญกว่านั้น คือกำลังยอมให้ผลิตภัณฑ์ออกจากโรงงานโดยมี control ไม่พอกับหน้าที่ของมัน
ในกรณีเช่นนี้ โรงงานควรยกประเด็นขึ้นอย่างชัดเจนก่อนตอบรับ commitment เช่น
-
ขอให้ลูกค้ายืนยัน intended service, loading condition และ consequence of failure
-
เสนอให้ระบุ acceptance criteria และ NDT method ที่เหมาะกับกลไกความเสียหายที่เป็นไปได้
-
เสนอเพิ่ม requirement สำหรับ WPS, preheat, consumable control, PWHT หรือ traceability เมื่อมีเหตุผลทางเทคนิค
-
ระบุ assumption ทางเทคนิคใน quotation หรือ technical clarification อย่างชัดเจน
-
กำหนดว่า หากข้อมูลสำคัญไม่ได้รับการยืนยัน โรงงานจะไม่สามารถรับรอง performance ในสภาวะที่ยังไม่ทราบได้
การยกประเด็นเช่นนี้อาจทำให้การขายยากขึ้นในระยะสั้น แต่สร้างความน่าเชื่อถือในระยะยาว โรงงานกำลังแสดงว่าเข้าใจหน้าที่ของรอยเชื่อม ไม่ได้มองเพียงจำนวนเมตรเชื่อมหรือราคาต่อชิ้น
ความเสี่ยงไม่ได้ถูกโอนไปพร้อม purchase order
ลูกค้าอาจกำหนด requirement ต่ำกว่าโรงงานเห็นว่าควรเป็น และอาจยืนยันว่าจะรับความเสี่ยงเอง แต่โรงงานยังต้องพิจารณาว่าความเสี่ยงใดสามารถรับได้จริง
ความรับผิดชอบทางสัญญา หน้าที่ตามกฎหมาย ความปลอดภัยของผู้ใช้งาน ชื่อเสียง และจริยธรรมวิชาชีพ ไม่ได้หายไปเพียงเพราะมีข้อความหนึ่งบรรทัดใน purchase order
ในทางกลับกัน ลูกค้าอาจกำหนด requirement สูงมาก แต่โรงงานไม่ควรรับงานโดยหวังว่าจะ “จัดการได้ภายหลัง” หากยังไม่รู้ว่า WPS, qualification, เครื่องมือ ผู้รับจ้างช่วง และบุคลากรพร้อมหรือไม่
การตัดสินใจที่ดีจึงมีได้สี่ทาง
-
รับงานตาม requirement เดิม เมื่อ capability และระดับ control ครอบคลุมอยู่แล้ว
-
รับงานโดยมีเงื่อนไข เมื่อมีช่องว่างที่ปิดได้ก่อนเริ่มผลิต และได้รับการยืนยันเรื่องเวลา ราคา หรือ scope เพิ่มเติม
-
เสนอทางเลือกที่ควบคุมความเสี่ยงได้เทียบเท่า เมื่อ requirement เดิมไม่สอดคล้องกับงาน แต่ลูกค้ายังเปิดให้ทบทวน
-
ปฏิเสธหรือเลื่อนการรับ commitment เมื่อความเสี่ยงสูงกว่าความสามารถของโรงงาน และยังไม่มีทางปิดช่องว่างอย่างน่าเชื่อถือ
ทางเลือกสุดท้ายอาจดูเป็นการเสียโอกาส แต่บางครั้งเป็นการปกป้องทั้งลูกค้าและโรงงานจาก commitment ที่ไม่มีใครควรรับตั้งแต่แรก
เปลี่ยนคำว่า “เรามี ISO ระดับไหน” เป็น “เราควบคุมความเสี่ยงนี้อย่างไร”
เมื่อโรงงานเริ่มใช้แนวคิดนี้ การสนทนากับลูกค้าจะเปลี่ยนไป
แทนที่จะตอบเพียงว่า “เราได้รับการรับรอง ISO 3834-3” โรงงานสามารถอธิบายได้ว่า งานนี้อยู่ภายใต้การทบทวนทางเทคนิค ใช้ WPS ที่ครอบคลุมวัสดุและความหนา กำหนด hold point ก่อนปิดรอยต่อ ใช้การติดตามวัสดุในระดับที่เหมาะสม มีการตรวจตาม acceptance criteria ที่ตกลง และส่งมอบ dossier ที่ย้อนกลับไปยังข้อมูลสำคัญได้
คำอธิบายเช่นนี้มีน้ำหนักกว่าการบอกชื่อมาตรฐานเพียงอย่างเดียว เพราะมันทำให้ลูกค้าเห็นว่า ISO 3834 ถูกใช้เป็นระบบควบคุม ไม่ใช่เป็นคำตอบสำเร็จรูป
ในท้ายที่สุด ระดับ ISO 3834 ที่ “พอดี” ไม่ได้มาจากความต้องการให้ดูดี ไม่ได้มาจากความกลัว audit และไม่ได้มาจากการลดเอกสารให้เหลือน้อยที่สุด
มันมาจากการตอบได้อย่างซื่อสัตย์ว่า
สำหรับรอยเชื่อมนี้ ความล้มเหลวที่เราไม่ยอมรับคืออะไร
เราจะป้องกันมันที่จุดใด
เราต้องพิสูจน์อะไรให้ลูกค้าเห็น
และระบบของเราทำสิ่งนั้นได้จริงหรือไม่
บทต่อไปจะเปลี่ยนคำตอบเหล่านี้ให้เป็นการทบทวน contract และ technical review ก่อนรับงาน เพราะความเสี่ยงที่มองเห็นแต่ยังไม่ได้แปลงเป็น commitment ที่ชัดเจน ก็ยังเป็นความเสี่ยงที่รอปรากฏบนหน้างานอยู่ดี
