Seq

ลำดับการเชื่อม

Weld sequence and run sequence · เงื่อนไข · EN 1011-1 ข้อ 7.7 · ข้อ 8.6

มองแล้วรู้

ลำดับมีสองระดับ ระดับโครงสร้างคือรอยต่อใดเชื่อมก่อนหลัง ระดับรอยต่อคือแนวใดวางก่อนหลัง ทั้งสองระดับกำหนดการบิดตัว ความเค้นตกค้าง และโครงสร้างของ HAZ โดยไม่เปลี่ยนตัวแปรการเชื่อมสักตัว

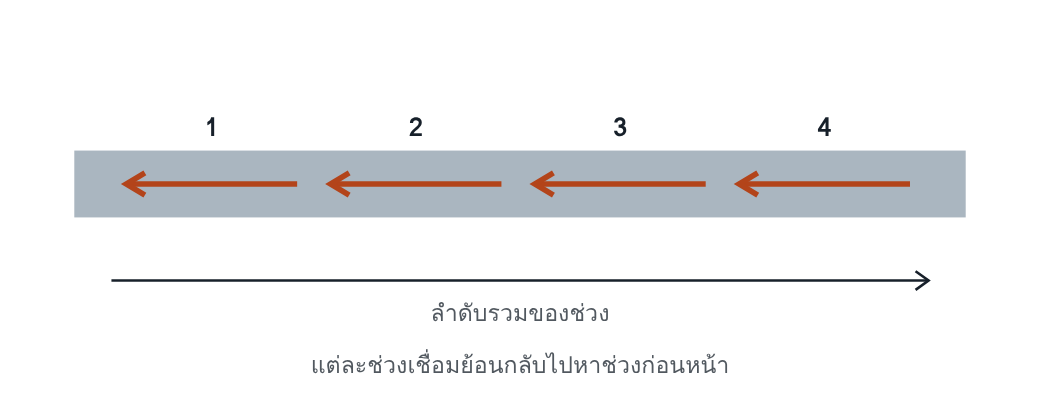

การเชื่อมถอยหลังเป็นช่วงเป็นหนึ่งในวิธีลดการบิดตัวที่มาตรฐานระบุ

ทำไมจึงสำคัญ

ลำดับเป็นเงื่อนไขที่ไม่มีค่าใช้จ่าย แต่ต้องคิดล่วงหน้า เมื่อไม่มีใครคิด ลำดับจะถูกกำหนดโดยความสะดวกของการเข้าถึง และรอยต่อที่ยึดรั้งสูงที่สุดจะถูกเชื่อมเป็นลำดับสุดท้ายเสมอ

อ่านแล้วเข้าใจ

ระดับโครงสร้าง

ระดับรอยต่อ

แยกตามวัสดุ

เหล็กเฟอร์ริติก ลำดับแนวที่ถูกต้องลด HAZ เกรนหยาบ ซึ่งเป็นมาตรการกันรอยร้าวจากการอบ ลำดับสมดุลและการเชื่อมพอกผิวลดความเสี่ยงฉีกตามชั้น
เหล็กกล้าไร้สนิม เชื่อมสองด้านสลับสมดุลและเชื่อมถอยหลังเป็นช่วง เพื่อคุมการบิดตัว
อะลูมิเนียม เชื่อมสองด้านบางส่วนแล้วเติมสลับสมดุล เลือกลำดับที่การยึดรั้งต่ำเพื่อกันรอยร้าวขณะแข็งตัว

ต้องระบุและบันทึกอะไร

รายการ ระบุที่ไหน หลักฐาน
ลำดับรอยต่อของโครงสร้าง แผนการเชื่อม การตรวจระหว่างงาน
ลำดับแนวในรอยต่อ WPS การตรวจระหว่างชั้น
จุดหยุดตรวจของรอยเชื่อมที่จะถูกบัง แผนตรวจ บันทึกการตรวจก่อนปิด

คิดต่อ

ถ้าเจอปัญหา ให้สงสัยระบบ

โยงไป Defect Atlas

Ej ฉีกตามชั้น
Ed รอยร้าวจากการให้ความร้อนซ้ำ
301 slag ฝังในจากการเชื่อมทับ

คำถามท้ายหน้า

แนวคำตอบ
  1. รอยต่อสุดท้ายถูกยึดจากทุกด้านโดยโครงสร้างที่เชื่อมเสร็จแล้ว การหดตัวจึงกลายเป็นความเค้นทั้งหมด แผนการเชื่อมช่วยได้สองทาง คือจัดลำดับให้รอยต่อที่ยึดรั้งสูงไม่ใช่รอยต่อที่เสี่ยงที่สุด และกำหนดเงื่อนไขพิเศษให้รอยต่อปิดท้ายล่วงหน้า เช่นไฮโดรเจนต่ำลงหรือ post-heating
  2. มาตรฐานห้ามเชื่อมทับ slag โดยไม่แก้ก่อน ต้องเอาออกและแต่งผิวให้แนวถัดไปเชื่อมได้ดี ความร้อนของแนวถัดไปไม่ได้ละลาย slag ออก แต่ขังมันไว้เป็น slag ฝังใน ซึ่งมักมาคู่กับหลอมไม่ติด
